Cuando hay que organizar equipos que trabajan en rotación, el punto de partida suele ser siempre el mismo: elegir un patrón de turno que cumpla la normativa, encaje con el convenio colectivo y sea asumible para los trabajadores. El problema es que hay muchas opciones, cada una con sus propias ventajas, limitaciones y requisitos, y no siempre está claro cuál es la más adecuada para cada caso.
En PGPlanning llevamos años analizando patrones de turno con empresas de todos los sectores: residencias de mayores, seguridad privada, industria continua, emergencias, aeronáutica. Lo que hemos aprendido es que no hay un patrón universalmente mejor. Hay patrones que encajan bien con determinados convenios, determinadas coberturas y determinados equipos, y patrones que no encajan aunque sobre el papel parezcan perfectos. Esta guía repasa los más habituales para que puedas comparar con criterio.
Qué es un patrón de turno y por qué importa elegir bien
Un patrón de turno es la secuencia de días trabajados y días de descanso que un trabajador repite de forma cíclica a lo largo del tiempo. Define cuándo trabaja, en qué turno (mañana, tarde o noche) y cuándo libra, de forma predecible y periódica.
Elegir bien el patrón importa por tres razones. La primera es legal: el patrón tiene que cumplir la jornada anual del convenio, los descansos mínimos entre jornadas y el descanso semanal obligatorio. La segunda es operativa: el patrón tiene que garantizar la cobertura necesaria en todos los turnos sin depender de horas extraordinarias sistemáticas. La tercera es humana: un patrón mal diseñado genera fatiga, conflictos por la distribución de fines de semana y alta rotación en el equipo.
Turno africano

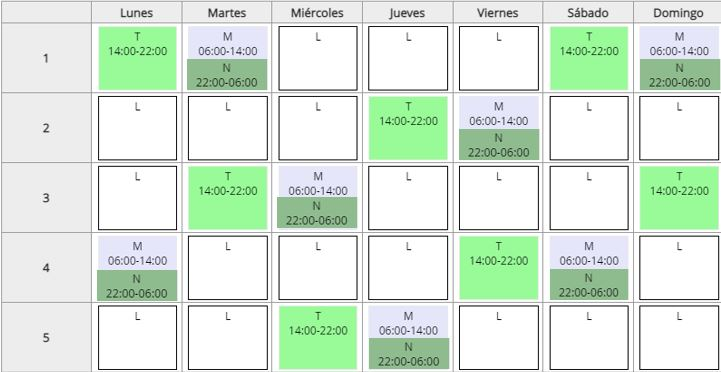

El turno africano es un ciclo de 5 semanas que cubre los tres turnos del día agrupando los días trabajados para generar bloques de libranza consecutivos. La secuencia más habitual es tarde un día, mañana al día siguiente y noche al tercer día (o en algunos casos tarde y al día siguiente mañana y noche en el mismo día).
Su principal ventaja es que genera bloques de descanso largos, lo que los trabajadores valoran para organizar su vida personal. Su principal limitación es que tiene transiciones con poco descanso entre jornadas (especialmente en la variante de turno doble) que requieren verificar la compatibilidad con el convenio colectivo antes de aplicarlo.
Se usa principalmente en las Fuerzas y Cuerpos de Seguridad del Estado y en otros servicios de cobertura continua. No es el patrón más sencillo de implantar desde cero, pero en los sectores donde está establecido funciona bien porque los equipos ya lo conocen y lo tienen interiorizado.

Turno americano

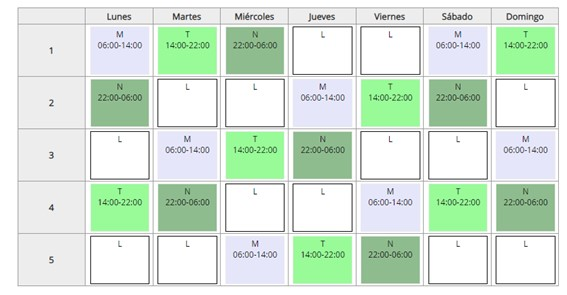

El turno americano es la evolución natural del africano. Cambia el orden de la secuencia de turnos: en lugar de tarde-mañana-noche, hace mañana-tarde-noche. Ese cambio aparentemente pequeño resuelve el problema de los descansos entre jornadas, porque al progresar el horario de forma gradual las transiciones siempre tienen margen suficiente.
Es el patrón más usado en seguridad privada y en servicios de emergencias en España, precisamente porque combina la lógica de bloques de libranza del africano con una distribución de turnos que cumple sin tensiones el artículo 34.3 del Estatuto de los Trabajadores.
La configuración habitual trabaja con dos turnos de 7 horas (mañana y tarde) y uno de 10 horas (noche), aunque las variantes son numerosas según el convenio y la jornada anual pactada.

Turno antiestrés
El turno antiestrés está diseñado específicamente para minimizar el impacto del trabajo nocturno en la salud de los trabajadores. Su principio es limitar los días consecutivos de turno de noche a un máximo de dos o tres, de forma que el organismo no llegue a adaptarse completamente al horario nocturno y la recuperación al horario diurno sea más rápida.
La secuencia típica rota de forma que después de uno o dos turnos de noche el trabajador pasa a días de descanso antes de retomar el ciclo con turnos de mañana o tarde. Esto implica ciclos más largos y una mayor complejidad en la planificación, porque el número de noches que hace cada trabajador tiene que compensarse de forma equitativa a lo largo del año.
Se usa en entornos donde la salud laboral es especialmente relevante o donde el convenio colectivo limita explícitamente los días consecutivos de trabajo nocturno. En el sector sanitario y en algunos servicios de emergencias es una referencia habitual.
Turno de bomberos (4×2)
El turno de bomberos debe su nombre al cuerpo en el que se popularizó, aunque hoy se aplica en otros servicios de emergencias y en algunas empresas industriales. Su estructura básica es cuatro días de trabajo seguidos de dos días de descanso, aunque existen variantes de 4×3, 4×4 y combinaciones mixtas.
Lo que lo caracteriza es la jornada larga: habitualmente de 24 horas de guardia (en los servicios de bomberos propiamente dichos) o de 12 horas en las adaptaciones industriales. En la versión de 12 horas con 4×2, el trabajador hace cuatro turnos de 12 horas y libra dos días.
Su ventaja es la predictibilidad: el ciclo es corto y fácil de entender. Su limitación es que genera jornadas muy largas que requieren verificar con cuidado el cómputo anual de horas y el cumplimiento de los descansos mínimos entre jornadas.
Turno continental
El turno continental, también llamado turno de cuatro equipos, es uno de los patrones más utilizados en la industria con producción continua. Su lógica es simple: cuatro equipos se distribuyen entre tres turnos (mañana, tarde y noche), de forma que siempre hay tres equipos trabajando y uno descansando.
Cada equipo va rotando por los tres turnos a lo largo del ciclo, lo que garantiza una distribución relativamente equitativa del trabajo nocturno y de los fines de semana. El ciclo completo suele durar entre 3 y 5 semanas según la variante.
Su ventaja es que es el patrón más eficiente para garantizar cobertura de 24 horas con el mínimo de personal. Su limitación es que requiere un número mínimo de equipos (cuatro) y que el cálculo del cómputo anual de horas es más complejo que en otros patrones porque los ciclos de cada equipo tienen longitudes distintas.
Turno 6×3
El patrón 6×3 organiza el trabajo en ciclos de seis días trabajados seguidos de tres días de descanso. Es uno de los patrones rotativos más extendidos en España en sectores como la hostelería, el comercio con apertura diaria y algunos servicios de atención al público.
Su simplicidad es su principal ventaja: el ciclo es fácil de explicar y predecir. Su limitación es que con tres turnos de 8 horas y un ciclo de 6×3, el cómputo semanal varía dependiendo de en qué punto del ciclo se encuentra cada semana, lo que puede generar desvíos respecto a la jornada pactada en convenio si no se calcula con precisión.

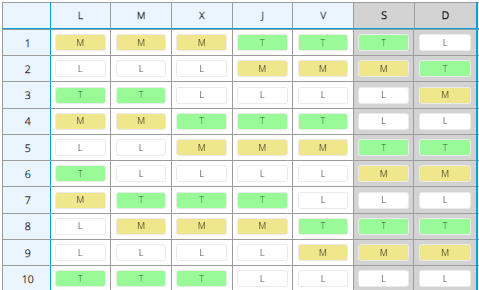

Turno 6×4
El 6×4 alarga el periodo de descanso respecto al 6×3: seis días trabajados seguidos de cuatro de libranza. Es menos habitual porque el mayor número de días de descanso obliga a tener más plantilla para mantener la misma cobertura, pero en sectores donde el trabajo nocturno es intenso o donde el convenio exige más descanso, puede ser la opción más adecuada.

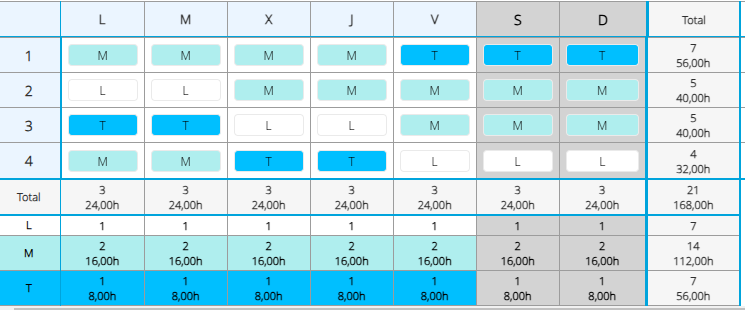

Turno 7-2-7-3
El patrón 7-2-7-3 trabaja en ciclos más largos: siete días de trabajo, dos de descanso, siete días de trabajo y tres de descanso. El ciclo completo dura 19 días. Es un patrón que se usa en algunos servicios de vigilancia y en sectores donde se necesita presencia durante semanas largas seguidas de periodos de descanso más prolongados.
Su ventaja es que genera bloques de trabajo predecibles y periodos de descanso diferenciados. Su complejidad está en el cálculo de la jornada anual y en la distribución equitativa de los fines de semana trabajados a lo largo del año.

Cómo elegir el patrón más adecuado
Ningún patrón es universalmente mejor. La elección depende de cuatro variables que hay que analizar en conjunto.
La cobertura necesaria. Cuántas personas de qué perfil necesitas en cada turno y en cada día de la semana. Esa es la restricción de partida: el patrón tiene que garantizar esa cobertura con la plantilla disponible.
La jornada anual del convenio. Cada patrón genera un número de horas anuales que tiene que cuadrar con la jornada pactada. Un patrón que parece equilibrado en el ciclo corto puede generar un exceso o un defecto de horas al final del año si no se calcula con exactitud.
Los descansos mínimos. El artículo 34.3 del Estatuto de los Trabajadores exige 12 horas de descanso entre jornadas. Algunos patrones tienen transiciones que se acercan a ese límite y requieren verificar la compatibilidad con el convenio antes de implantarlos.
El impacto en el equipo. Un patrón que cumple todo lo anterior pero genera un rechazo sistemático del equipo porque distribuye de forma injusta los fines de semana o los turnos de noche va a generar conflictos y rotación que tienen un coste real. La percepción de equidad en la distribución es tan importante como el cumplimiento técnico.
En PGPlanning, el motor de planificación puede trabajar con cualquiera de estos patrones o con combinaciones de ellos. Cuando el patrón ya está definido, lo incorporamos directamente. Cuando hay que decidir cuál aplicar, podemos simular diferentes opciones con los datos reales de la empresa para ver cuál encaja mejor con la cobertura necesaria, el convenio y la plantilla disponible. Si quieres hacer esa simulación con tu caso concreto, podemos verlo en una demo.
